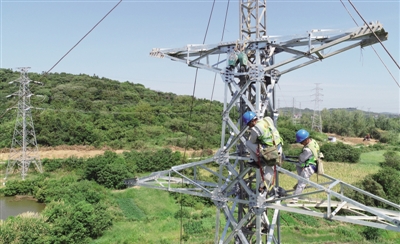

8月8日上午10时,在庐江县石头镇的金牛至庐城110千伏线路工程建设现场,电工正在40米高空中进行组塔作业。该工程为110千伏庐城变电站配套线路工程,为了确保项目按期投运,合肥供电公司正组织人员力量加快推进施工,计划9月中旬完成全部49基铁塔新建并正式进入下阶段线路架设作业。李岩
