“西电东送”大动脉首次开展直升机年度检修

2023-04-09 20:35:00 来源:中国新闻网   编辑:宋娟

“西电东送”大动脉首次开展直升机年度检修

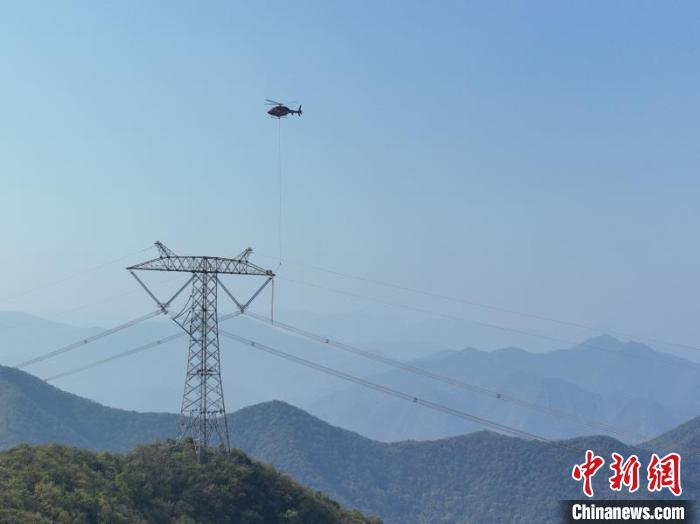

直升机辅助作业中。 国网浙江超高压公司供图

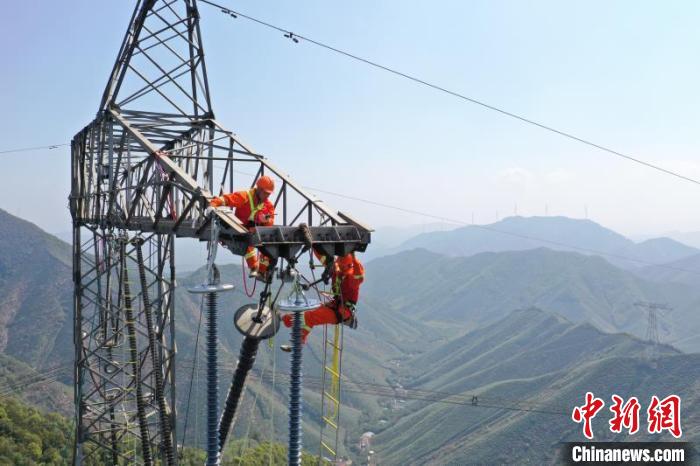

中新网湖州4月8日电(张煜欢)8日,在浙江省湖州市长兴县和平镇,一架红色直升机悬停于山地丘陵间,长11.5米、重达95公斤的绝缘子串在飞行员和高空操作人员的精准配合下,安全降至±800千伏复奉线3370号铁塔,国网浙江电力检修人员在铁塔上迅速将新的绝缘子安装到位。

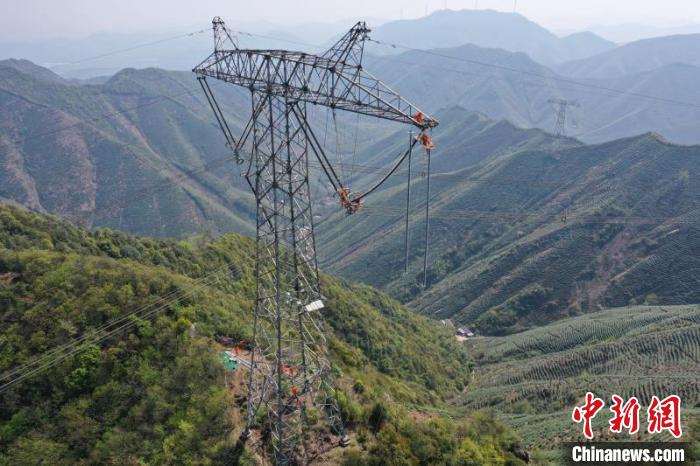

工作人员开展作业。 国网浙江超高压公司供图

工作人员开展作业。 国网浙江超高压公司供图

他们进行的是“西电东送”大动脉——±800千伏复奉直流输电工程输电线路年度检修。这也是国内首次采用直升机辅助特高压电力线路更换绝缘子作业。

工作人员开展作业。 国网浙江超高压公司供图

工作人员开展作业。 国网浙江超高压公司供图

据了解,此次检修是对复奉线浙江段输电线路的一次全面体检,计划登塔检查337基,走线检查156.38公里,重点开展防污闪大修喷涂36基,并同步实施可视化设备、避雷器及导地线上附属设施等检查工作,确保这条“西电东送”大动脉在今夏用电高峰期能够安全高效运行。

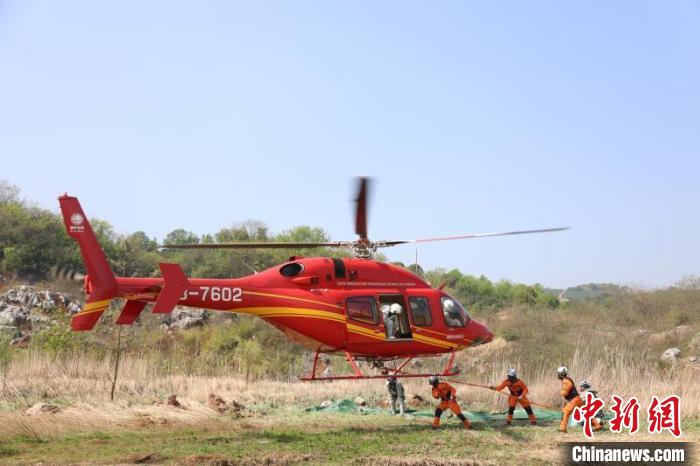

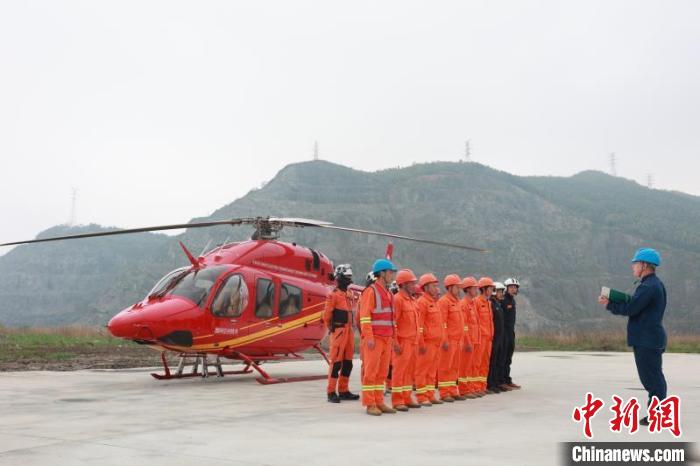

工作人员准备登上直升机。 国网浙江超高压公司供图

工作人员准备登上直升机。 国网浙江超高压公司供图

由于特高压线路多数处于丘陵高山地带,地势陡峭崎岖,而且沿线植被茂密,不便于工器具材料运输,此次检修采用Bell429直升机辅助开展老旧绝缘子更换,快速将检修人员、设备和物资送达作业点。

“以前都是通过临时索道和人工等方式把绝缘子串运到山间,工人再上塔更换,费时费力。采用直升机作业相比纯人工作业,效率提升60%,每串绝缘子的更换时间由6小时减少到2.5小时,大大提高检修效率,也更好地保护了当地生态环境。”国网浙江超高压公司运维检修部四级职员陈川介绍。

工作人员准备登上直升机。 国网浙江超高压公司供图

工作人员准备登上直升机。 国网浙江超高压公司供图

记者了解到,±800千伏复奉线西起四川向家坝复龙换流站,东至上海奉贤换流站,于2010年投产,是国家电网建设的首条特高压直流输电工程,承担着金沙江下游大型水电基地的送出任务,每年可向华东地区输送320亿千瓦时清洁电能。该检修工程预计于4月12日完成检修并恢复送电。(完)
